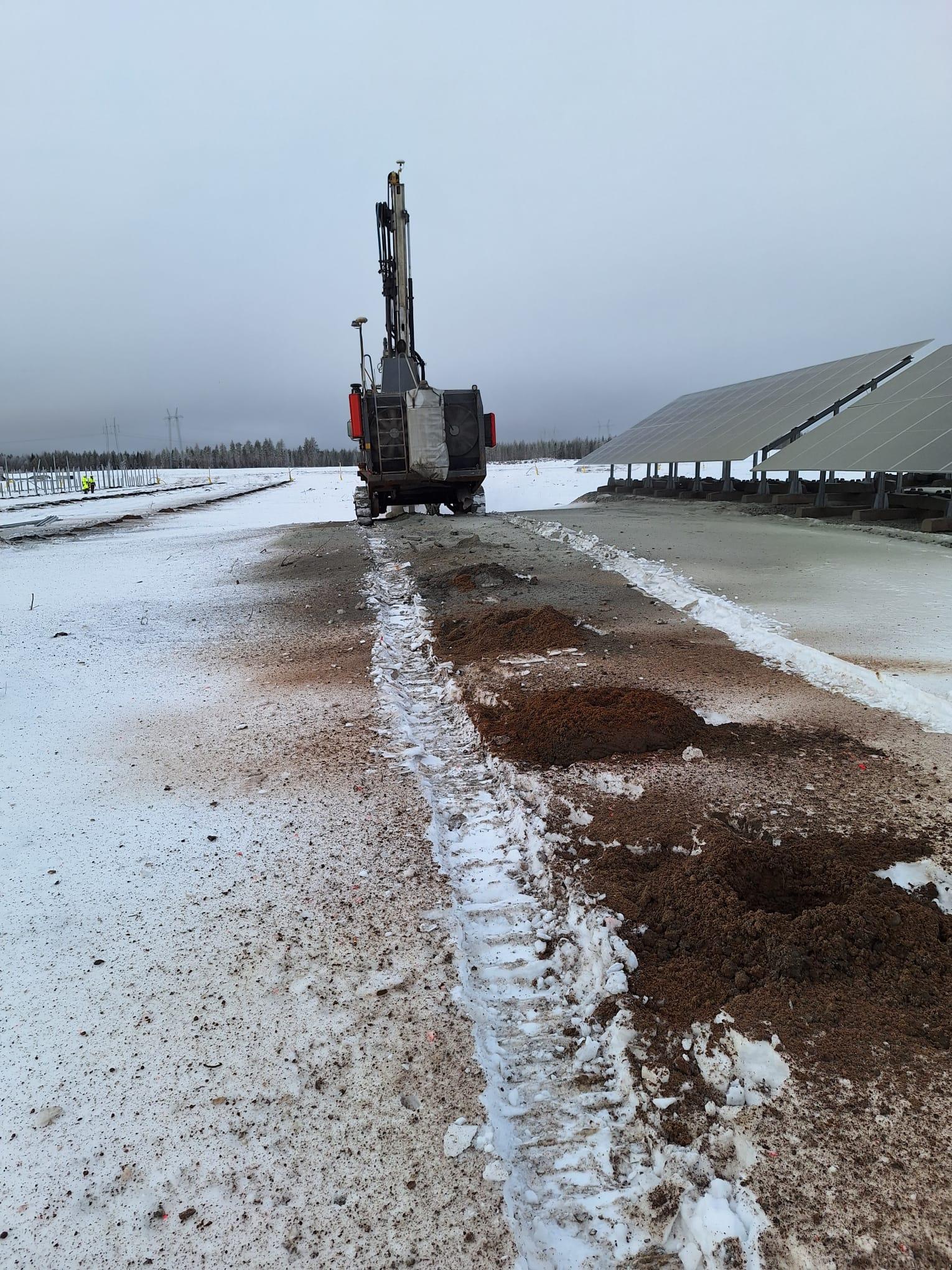

Simo solcellspark kommer att omfatta cirka 120 000 solpaneler, och som grundläggningsarbete borrade JIITEE Työt 23 016 hål i marken.
"Vi genomförde provborrningar under en dag i december 2024, och den faktiska entreprenadperioden var från den 13 januari till den 28 april 2025, inklusive alla nödvändiga reparationsåtgärder. Projektet varade i sammanlagt 106 dagar, varav borrningen slutfördes på bara 87 dagar, vilket är en riktigt tuff prestation med tanke på antalet hål och de rådande förhållandena", berättar Valtteri Aurio, arbetsledare på JIITEE Työt.
Arbetet utfördes sju dagar i veckan under projektet, och på grund av bullerrestriktioner var arbetet schemalagt mellan kl. 06 och 22. Arbetet fortskred som planerat under hela projektet, vilket Aurio också konstaterar: "Under hela perioden stoppades arbetet endast i tre dagar för underhåll av utrustning. I övrigt gjorde vi allt grundläggande underhåll vid sidan av borrningen, så det blev inga större avbrott i arbetet, vilket var avgörande för framstegen."

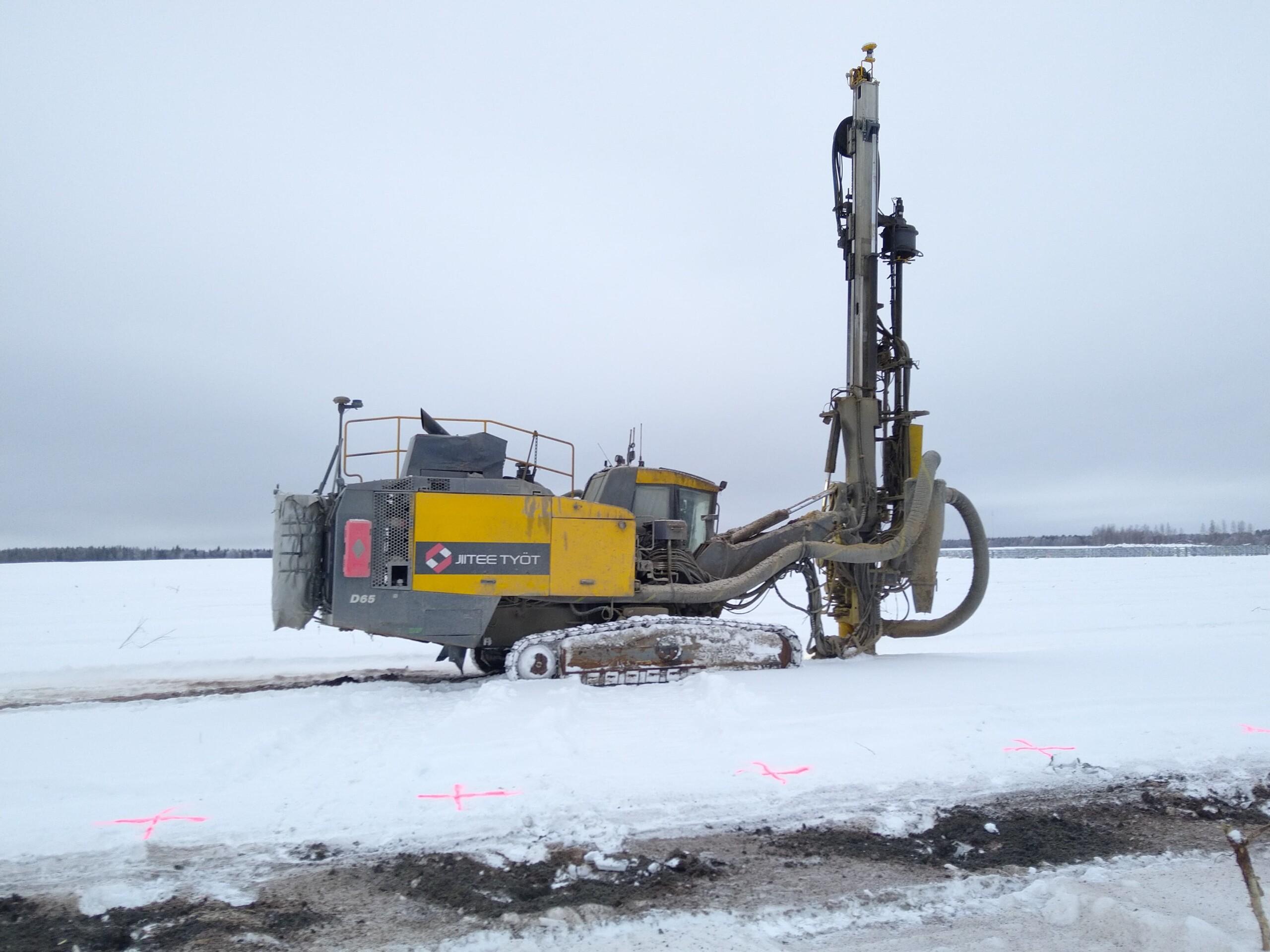

Projektet genomfördes med en Atlas Copco Smartroc D65-borrvagn, och standardbemanningen bestod av en borrare, en mätare och en arbetsledare. Enligt huvudentreprenörens behov fanns dessutom timanställda på plats för att hjälpa till med uppgifter som att se till att hålen förblev öppna och skydda dem från att frysa.
"Vi kunde reagera snabbt på behovet av extra arbetskraft och vi kunde alltid se till att vi hade det antal arbetare som behövdes på plats redan nästa dag", säger Aurio.

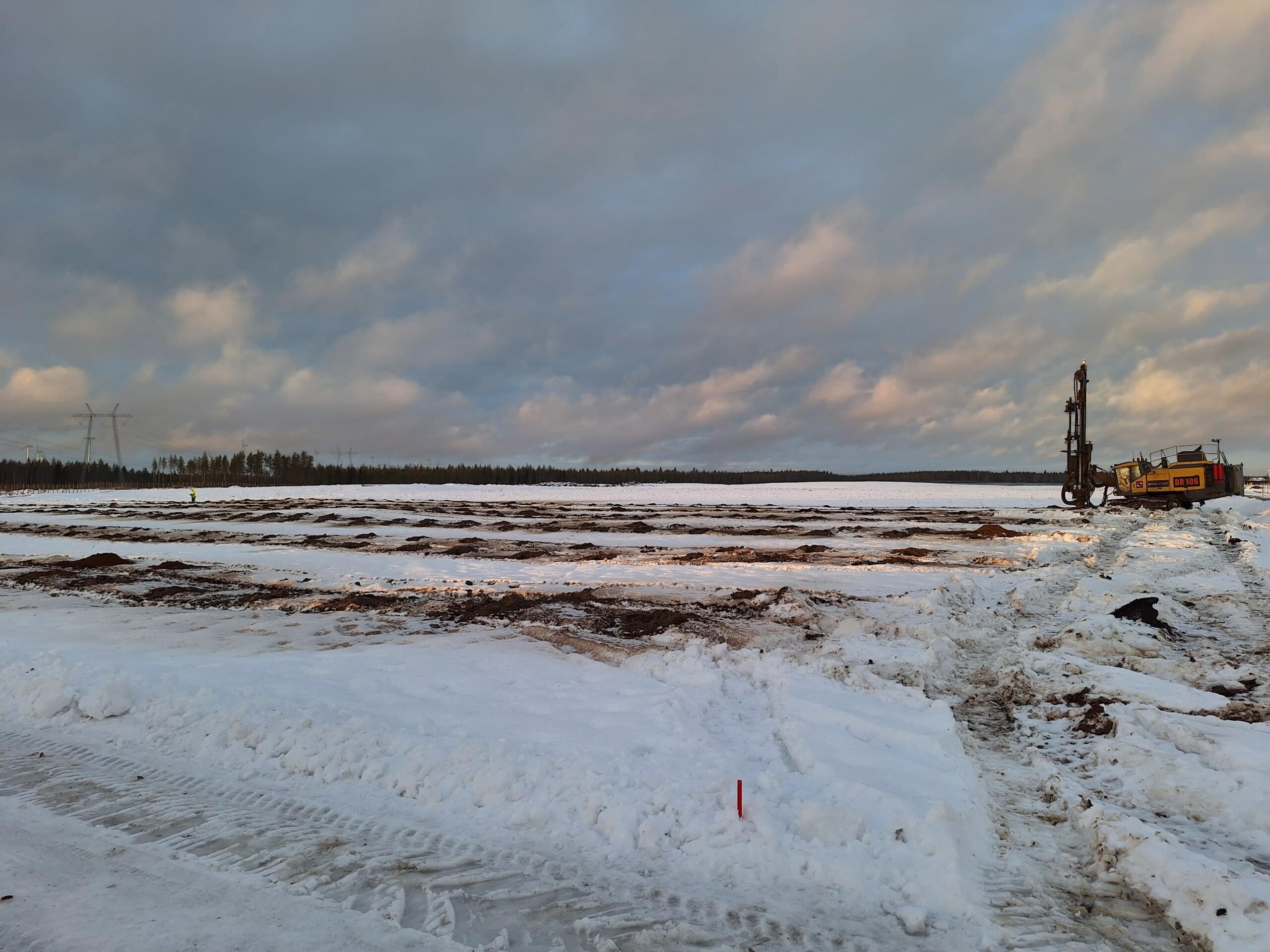

Under projektet borrades hål oavsett väder, även i sträng kyla. Under vintern i Lappland var det mellan -25 och -30 grader men det stoppade inte arbetet. För att säkerställa att utrustningen skulle fungera hölls maskinerna igång långt in på natten. "Under den kallaste perioden var vi de enda som arbetade på platsen", berättar Aurio och understryker att projektet slutfördes enligt tidsplanen.
